やり方前昨日から、岩木の現場が始まりました。
予定より2週間くらい遅れましたので、SIIの補助金をもらうためには頑張らないといけません。

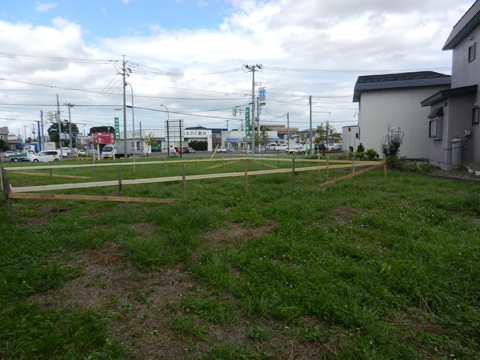

やり方前遣り方前にオオデラさんと、現地を再確認して、境界や敷地寸法を確認。ほぼあっているので問題なしということで・・・遣り方開始。

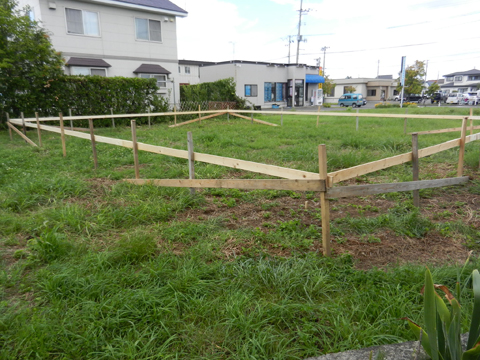

遣り方

冬に見るのと違ってきれいな景色です。この賀田地区だけでNEDOやSIIを二軒も使った現場をやるとは岩木侮れないエコマニア地域です。

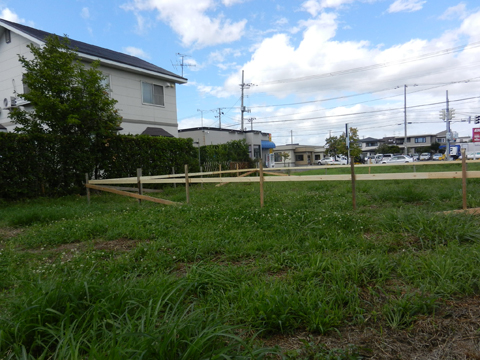

遣り方2

遣り方は順調に終了です。

おしまい

遣り方終了後、弘前市役所に電話です。
そして、本日地区計画に不備がないか役所の現場チェックを終えて、明日以降工事開始の許可をいただきました。

でも、基礎工事をやるにも天候が・・・12日から現場スタートです。
